“洁净室完工不等于投产”,这是洁净室工程中最核心也最容易被忽视的认知误区。接下来给您阐述为何洁净室竣工后必须经过严格的验证流程才能投入使用。

一、为什么竣工不等于具备投产条件?
洁净室工程的竣工,仅仅意味着“土木工程”的结束,而绝不代表它已经具备了投入使用的资格。这就好比买了一台精密的医疗设备,不能因为它外观崭新就直接用于诊断,必须经过严格的校准和调试。
洁净室是一个复杂的动态系统,其性能不能凭感觉和肉眼判断。“测试与验证”就是为其颁发运行许可的唯一标准,这个过程旨在回答三个核心问题:
它被正确建成了吗?——符合设计规格
它能持续稳定运行吗?——符合运行标准
它适合进行特定产品的生产吗?——符合工艺要求
二、三阶段测试:层层递进的验证逻辑
根据ISO 14644-1标准和行业规范,洁净室的验证必须分“空态→静态→动态”三个阶段进行。这三个阶段并非重复劳动,而是层层递进的验证逻辑:
阶段一:空态测试(As-Built)
定义:洁净室已建成,净化空调系统正常稳定运行,但洁净室内没有生产设备和没有人员的状态。
检测重点:建筑结构密闭性、风管安装质量、高效过滤器检漏(PAO测试)、压差稳定性、换气次数等硬件基础性能。
关键价值:如果在空屋状态压差就量不到15Pa,或换气率不足,后续进设备后绝对无法达标。此阶段验证的是“壳体”本身是否符合设计标准。
阶段二:静态测试(At-Rest)
定义:设施已完工,生产设备已安装并运行,但现场没有作业人员的状态。
检测重点:微粒子计数、温湿度稳定性、HEPA滤网完整性、设备运转是否产生额外微粒等。
关键价值:验证“设备、滤网与空调”三者结合后的环境背景值。如果静态达标但动态超标,说明气流组织设计不合理或人员动线干扰过大。
阶段三:动态测试(Operational)
定义:设施以规定方式运作,生产设备运转中,且有规定数量的人员在场执行作业的状态。
检测重点:模拟实际生产工况下的粒子浓度、微生物(沉降菌/浮游菌)、气流流型(烟雾测试)等。
关键价值:这是最真实的“实战检验”,考验的是人员素质与环境的自净能力极限。对药品、医疗器械等高风险产品生产尤为关键。
三、跳过验证的严重后果
很多企业以为装完就能马上投产,这是最危险的一个误区。跳过任何一步验证,都可能导致:
GMP/ISO体系审核不通过:三阶段测试数据是GMP认证、SC审核或实验室资质评审的重要支撑材料
返工损失巨大:看似省了时间,实则后续整改费用远超初期验证成本
产品良率失控:静态测试合格不等于动态下能守住良率,实际生产中的污染源远比想象复杂

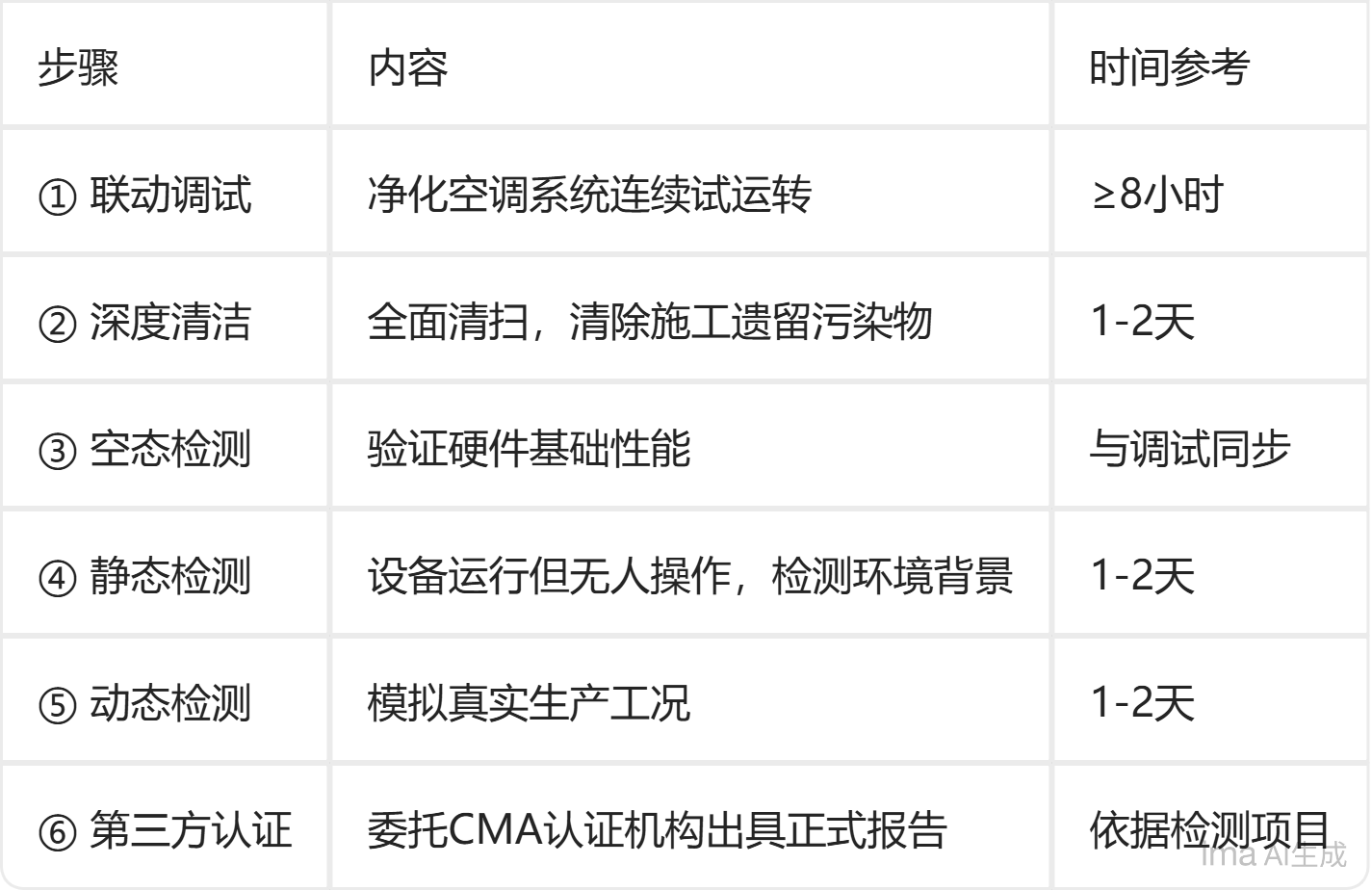

四、正确流程:从竣工到投产的必经之路

五、核心检测项目与标准

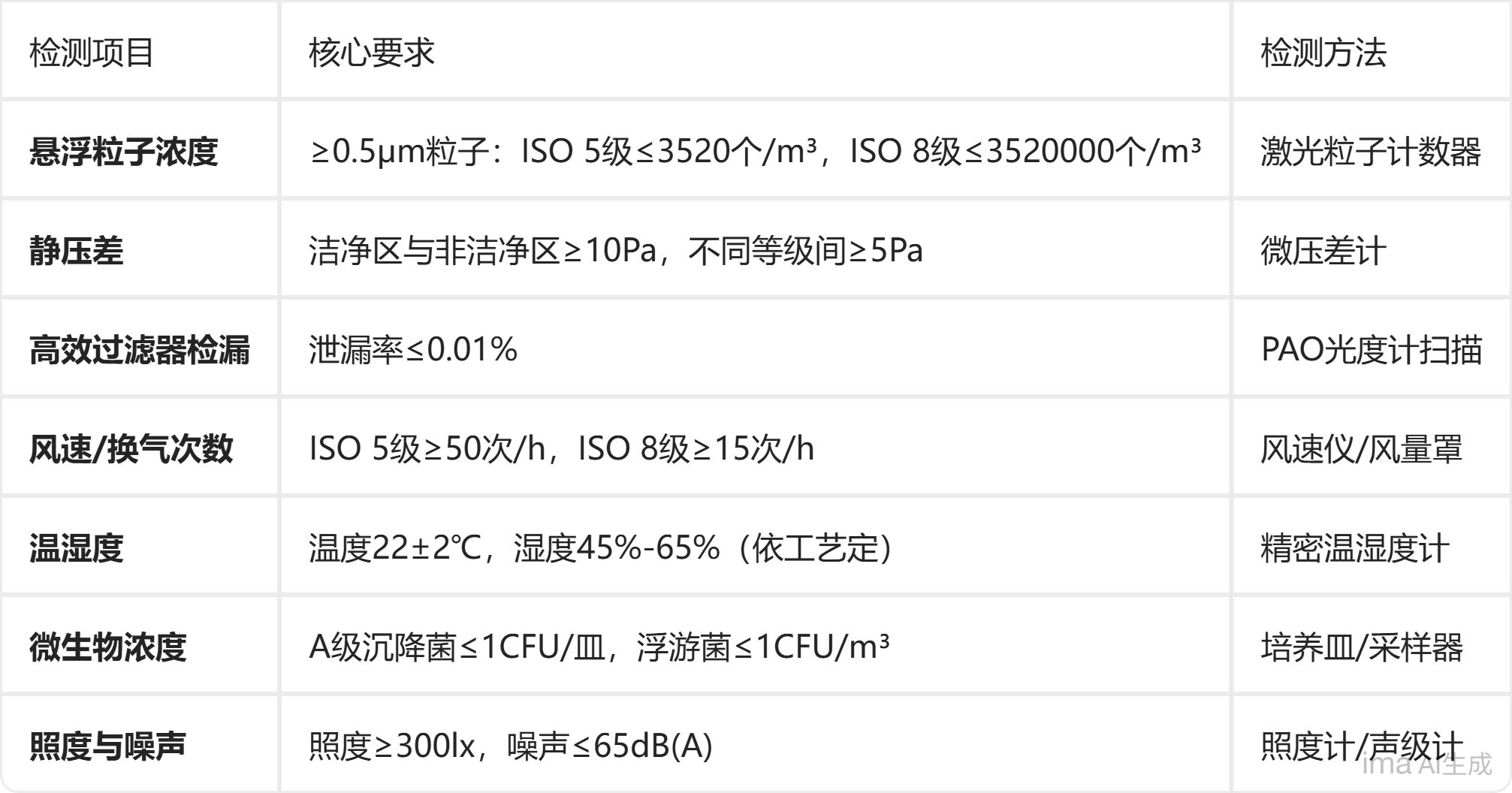

根据GB 50591《洁净室施工及验收规范》和ISO 14644标准,以下7大指标是验收必测项:

清阳工程专业18年从事承接江苏、浙江、上海、安徽、河南等地区
十级、百级、千级、万级、十万级等各种洁净度等级的洁净室车间、实验室、GMP车间设计装修施工,
验收通过率99.9%,给多家500强企业提供过净化车间的解决方案
欢迎咨询客服或电话联系:18015531058(微信同号)
下一篇: 无尘车间的等级你知道么?
