净化车间装修是一步跟着一步走的系统工程,工序做对了,后期检测才能顺利通过;一旦顺序乱了,大概率要返工。工期浮动也很大,短的几周,长的一年以上,主要看面积、洁净等级、是做什么行业的车间。


净化车间标准施工步骤

电子、食品、医药车间侧重点不一样,但大的施工逻辑相通,记住一句话:先做机电管线,再装墙板吊顶,接着上净化空调,最后清洁检测验收。 顺序搞反,容易漏风、积灰,洁净度不达标,白忙活。整套工程一共 8 大步骤:

1. 方案设计 + 图纸深化 定好洁净等级(百级、万级、十万级)、车间温湿度,规划好人走、货走的通道,防止交叉污染,同步搞定消防、环保这些报批手续。 普通项目一般 1~4 周;如果是要过 GMP 认证的医药车间,资料和验证多,还要再多 1~2 个月。

2. 现场交底 + 基础处理 现场放线定位,标记设备摆放位置;地面找平、拆除原有旧隔墙、清理现场。旧厂房改造,这一步尤其关键,底子做好后面才稳。

3. 机电管线预埋 水电、空调风管这些管线先铺好。这就是为什么要先做机电,等墙板全部装好再开槽走线,墙板密封直接破坏,洁净度很难保证。

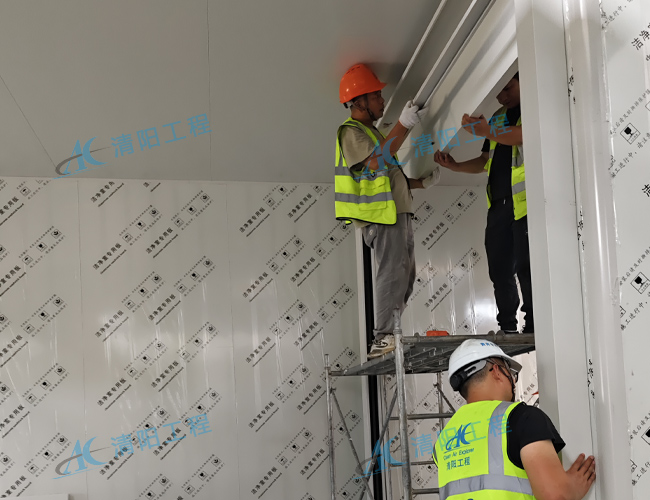

4. 彩钢板围护安装 装隔墙、吊顶、洁净门、观察窗。板和板之间的缝隙全部打密封胶封死,尽量做到无缝,防止藏灰、滋生细菌。这块一般 2~4 周。

5. 净化设备进场安装 装净化空调机组、FFU 风机过滤单元、高效过滤器、风淋室、传递窗。风管接口全部密封严实,不能漏风。这个阶段耗时比较久,大概 6~8 周。

6. 净化地面施工 做环氧自流平或者 PVC 地板,地面要求光滑、耐擦洗、不容易积灰。环氧地坪做完还要养护,一般 7~15 天。

7. 全屋大扫除 + 第三方静态检测 深度清扫干净之后,空调系统先连续稳定跑 24~48 小时,再找第三方检测:尘埃粒子、压差、温湿度、微生物等指标。系统没稳定就测,数据不准。

8. 联动调试 + 竣工验收 调试风量、压差,反复平衡系统,保证车间在生产状态下指标也稳定达标,最后整理全套资料,完成验收交付。

⏱️ 工期参考:不是面积大一倍,时间就大一倍

净化车间工期不是简单按面积翻倍算的,面积涨好几倍,工期通常只多一半左右。下面的时间,大多是从设计到调试验收全部做完的总周期,不是光现场施工的时间。

表格

车间类型

面积

参考总工期

说明

小型洁净室(十万级)

<200㎡

6~8 周

小实验室、简易洁净房

中型洁净车间(万级)

200-1000㎡

10~14 周(2.5~3.5 个月)

电子厂、普通工业最常见

大型洁净厂房(万级 / 十万级)

1000-5000㎡

14~20 周(3.5~5 个月)


高等级百级洁净车间

不限面积

在对应面积工期基础上,再加 4~6 周

半导体、精密产品用

GMP 医药车间

1000-3000㎡

16~24 周(4~6 个月)

还要做验证文件、纯化水系统,要求严

百级电子洁净项目

整体工程

6~12 个月

全新厂房;旧厂房改造可以压缩到 4~8 个月

很多人看到网上说 30~60 天完工,这里要分清:这个一般只是现场安装阶段,不含前期设计、后期调试、整改检测。很多甲方容易踩坑:以为墙板装完就是完工,其实装完之后,还要留 2~4 周调试、整改、检测,合格才算真的做完。

哪些因素最容易拉长工期?

· 老厂房改造 VS 新建厂房:改造项目省去土建,工期一般能少 20%;

· 认证报批:消防、环保、GMP 认证,资料和验证工作量大,可能多拖 1~2 个月甚至更久;

· 设备材料:进口过滤器、定制设备交期长,没提前备货,很容易卡壳,耽误 2~3 个月;

· 刚性等待时间:密封胶要固化、空调系统要稳定运行、反复调压差风量,这些时间很难硬赶,抢工期容易埋下隐患。
