FFU安装施工前期准备与安装中的管控

2022-12-05 10:38 昆山清阳净化系统工程有限公司

FFU安装需要注意很多细节,因为它本身就应该保持洁净,安装施工前期应该作什么准备,今天清阳小编带大家了解一下

1)FFU材料,供货周期相对较长,一般周期为45天左右。项目部在进场并接到施工蓝图后对于FFU全程管控会安排对口工程师,并及时与业主专业工程师密切沟通,协助业主、设计部门在FFU排布、确定型号规格方面的深化,一旦确定之后,根据整个工程的施工总进度计划和施工分区计划制定详细的FFU供货计划。由于本项目施工面积大、工期时间紧、场地有限,因此考虑供货计划本着“以总进度节点为目标,分区到货”的原则。采用分区到货原则优点:

FFU深化有针对性,减少深化周期;

减小厂家供货压力,给予厂家充分的生产周期;

到货有序,方便过程跟踪;

缓解材料堆场的压力;

更有效的保证施工的整体进度目标。

2)全程物流跟踪

场外物流

配合业主建立合理有效的物流跟踪网络,各专业安排专人对甲供材料进行管控,责任到人,全程跟踪到货、卸运,并与厂家、物流公司保持实时沟通,了解FFU生产和发货情况;建立物流的备用方案等。如某一物流环节出现问题,能够快速解决和启动执行应急预案。

特别提醒:由于现场的路面最小宽度仅为6M,物流公司在供货时选取的货车不能超过13M,每次吊装时只允许一辆货车进入,即停即吊,吊完即走。


建立灵活的物流组织体系;

规划合理的物流路线;

配置完善的机械体系;

制定快速安全的运输吊装方案。

3)到货移交

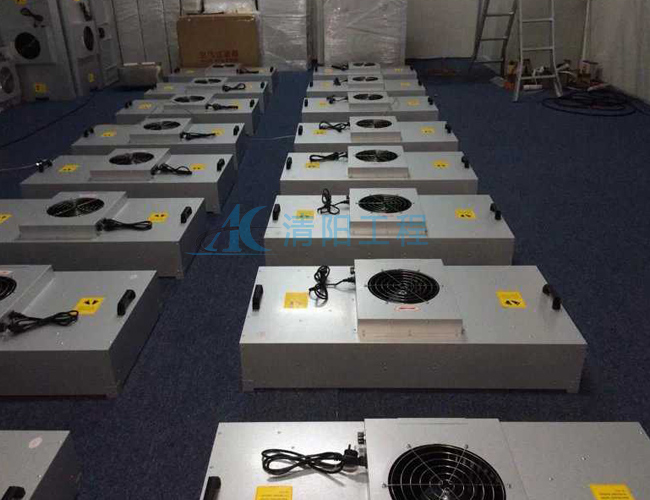

FFU到场后,确认材料满足要求、数量无误、资料完备后,由业主、监理、PM及我方管理人员签字确认。

到货检查项:

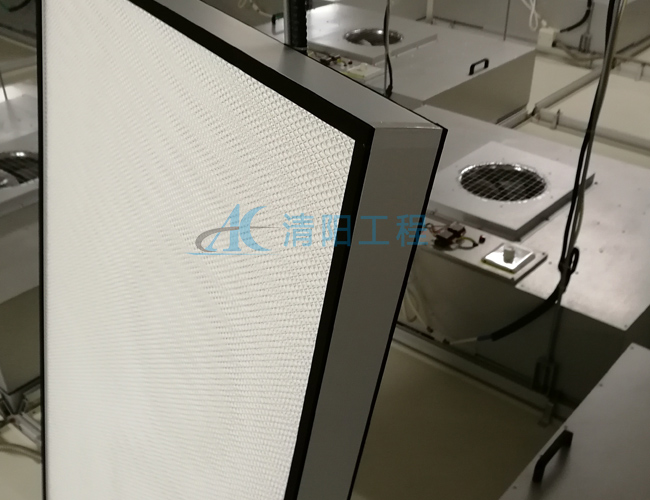

FFU包装前应进行清洁干燥处理。

FFU包装应有防潮、防尘及防震措施。

包装箱中应有产品合格证、装箱单等文件。

产品合格证应包括检验结论、检验员章和检验日期。

装箱单应列出所有的附件。

每种型号规格的产品应至少提供一份产品说明书,说明书应至少包含以下内容:

A基本情况,包括产品名称、型号规格、材质、电压、频率、重量等。

B主要技术参数,包括额定风量下的机外静压、功率,额定风量下的噪声,同时应注明转速、电压、试验工况。

C产品性能曲线,必须提供的机组性能曲线包括:风量(风速)——机外静压曲线、风量(风速)——功率曲线,宜提供的机组性能曲线包括:风量(风速)——空气效率曲线、风量(风速)——能效指数(EPI)曲线。

D产品结构尺寸图和电气线路图

E安装说明、使用要求

F维护保养及注意事项

G产品采用的标准
