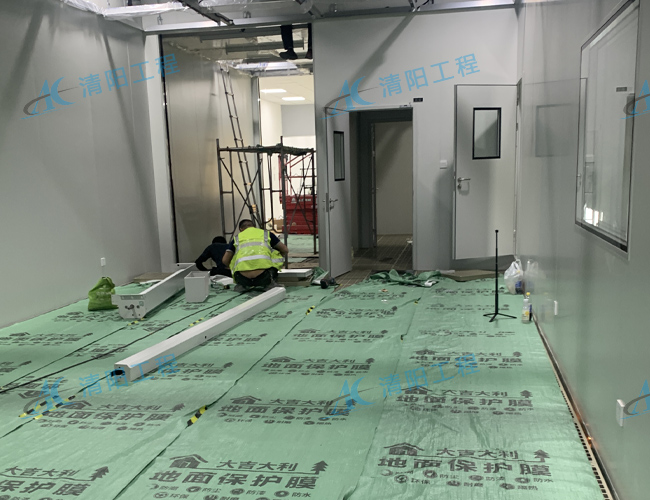

很多企业的净化车间运行5-8年后,会出现彩钢板锈蚀、密封胶老化、高效过滤器阻力剧增、地面防静电失效等问题。设备要升级,产线却不能停——停了就意味着断供、违约和客户流失。于是,“边改造边生产”成了不少企业的现实选择。

但不停产改造的风险,远比想象中大得多。
风险一:施工粉尘侵入生产区——一粒灰尘,可能毁掉整批产品
不停产改造最核心的矛盾是:施工会产生大量粉尘和振动,但旁边的生产线要求洁净度不能受影响。
即使搭建了临时隔断,施工粉尘仍可能通过以下路径侵入生产区:
临时隔断密封不严——特别是地面和天花板的交接处。有案例显示,某旧厂房的漏风率高达15%,远超无尘车间≤1%的规范要求。
空调系统回风串流——如果施工区域和生产区域共用同一台空调机组,粉尘会通过回风系统扩散到整个车间。
人员或物料传递时开门瞬间——污染空气乘虚而入。
真实后果:某电子厂改造时,切割彩钢板产生的粉尘通过回风管道进入了生产区,导致一批高价值产品全部报废。一粒看不见的灰尘,落在芯片上就是短路,落在药品里就是整批报废。
更要命的是:在洁净车间上方技术夹层动火焊接,若防护不当,火星可能通过FFU回风孔落入生产区——不仅破坏洁净环境,甚至可能引发火灾。
风险二:空调系统切换时的环境失控——温湿度波动,微生物疯狂繁殖
更换空调机组或风管时,需要将旧系统断开、新系统接入。这个切换过程中,受影响区域会暂时失去温湿度和压差控制。
对于普通电子车间,这可能只是“温度高了2度”的问题。但对于制药GMP车间或生物制品车间,温湿度失控意味着什么?
温湿度波动,微生物可能在短短几个小时内疯狂繁殖
压差归零,外部未过滤空气倒灌进入核心生产区
对于无菌灌装车间,这等于直接宣告整批产品报废
真实案例:某药企在改造期间没有做好空调系统的切换方案,切换过程中B级区压差骤降,外部空气倒灌。三天后环境监测数据显示浮游菌超标5倍,整批价值数百万的在制品全部报废,车间被迫停产一个月重新消毒验证。
更隐蔽的风险:在生产区域进行施工改造,属于高风险活动,应启动变更控制程序。很多企业忽略了这一程序,改造完成后才发现——GMP验证文件断档了,审计无法追溯。
风险三:施工人员与生产人员的交叉污染——人,是最大的污染源
洁净车间里,人本身就是最大的污染源。而在不停产改造中,施工人员和生产人员在同一建筑内活动,风险成倍增加。
常见问题:
施工人员和生产人员共用更衣室和卫生间
施工人员进出通道经过生产区域
施工工具和材料通过生产区域传递
真实案例:某电子厂改造期间,施工人员为了抄近路,从生产区走廊穿行。结果工作服上携带的粉尘直接污染了走廊——而这条走廊是通往核心洁净区的唯一通道。当天下午的粒子检测数据全线飘红,整个车间停产清洁了两天。
还有一个容易被忽视的问题:施工人员缺乏洁净意识。电子厂和药厂的工人经过长期培训,知道什么动作会产尘、什么行为会污染。但施工队的工人往往没有这个概念——随手拍一下彩钢板、工具直接放在地上、工作服不按要求更换——每一个动作都在制造污染。
怎么办?3条应对策略
策略一:分区隔离,物理阻断
在改造区域与生产区域之间搭建物理隔离——不是挂个帘子,而是用彩钢板+密封条做成的全封闭隔断。施工区域保持负压(相对生产区),通过临时排风机持续抽风,确保粉尘不会向生产区扩散。同时,施工人员必须走独立的临时通道,不经过生产区域。
策略二:分段施工,错峰作业
把整个车间分成3-5个施工区域,一次只改一个区域,其他区域保持正常生产。高粉尘、高噪音的工序(切割、打孔)安排在夜间或周末进行;低尘、安静的工序(接线、调试)可以在正常生产时间进行。
策略三:提前评估,合规先行
施工前必须做风险评估。如果是GMP车间,需要与质量部门提前沟通,制定施工期间的“临时环境管理方案”——明确哪些情况下需要停产、施工后的恢复检测项目和再验证要求。
