承接净化车间项目需兼顾“技术合规性”与“工艺适配性”,从前期勘测到最终验收形成闭环管理,既要满足ISO 14644、GB 50073等标准要求,又要贴合电子、医药、食品等行业的生产特性,确保建成后既能达到洁净等级,又能适配实际生产需求。

一、前期规划:精准定位项目核心需求
1. 需求调研与标准匹配
- 核心参数确认:
- 洁净等级:明确目标等级(如电子车间ISO 5级,食品车间ISO 8级),细化至各功能区(如灌装区需局部百级,仓储区十万级);
- 工艺特性:了解生产设备尺寸(如半导体光刻机需3米净高)、发热功率(注塑机需匹配空调制冷量)、产尘/产湿情况(如粉体混合区需强排风);
- 行业规范:医药车间需符合GMP附录1(A级区动态浮游菌≤1CFU/m³),电子车间关注AMC(分子污染物)控制,食品车间需满足HACCP卫生要求。
- 现场勘测要点:
记录厂房结构(柱距、层高)、原有管线(给排水、强电)、地面承重(≥5kN/㎡,满足设备安装)、周边环境(是否靠近污染源,影响新风取风)。
2. 方案设计原则
- 布局优化:
- 人流物流分离:人员净化路线(更衣→风淋→缓冲)与物料传递路线(脱外包→消毒→传递窗)完全独立,避免交叉污染;
- 功能分区递进:按洁净度从低到高布置(非洁净区→准洁净区→高洁净区),通过压差梯度(≥5Pa)形成“气压屏障”;
- 预留扩展空间:设备区预留10-15%面积,便于后期产能提升或工艺调整。
二、材料选型与施工关键技术
1. 围护结构材料适配方案
材料类型 核心特性 适用场景 成本区间(元/㎡)
彩钢板(岩棉芯) A级防火,耐火极限≥1h,保温性好 医药洁净区、食品加工区 180-280
不锈钢板(304) 耐腐蚀,可酒精擦拭,光滑无孔 无菌灌装区、生物制药车间 550-800
铝蜂窝板 轻质高强,防静电(表面电阻10⁶Ω) 电子芯片车间、精密装配区 400-600
- 细节处理:
墙板拼接用企口式连接+双密封胶条(耐温-30~80℃),墙角圆弧半径≥50mm(便于无尘布清洁),吊顶龙骨间距≤1.2m(防止板材下垂)。
2. 地面系统选择
- 环氧自流平(防静电型):表面电阻10⁶-10⁹Ω,耐磨≥5万次,适用于电子、普通医药车间(成本80-120元/㎡);
- PVC卷材:热焊接无缝拼接,防霉等级0级,适用于食品冷加工区(成本60-90元/㎡);
- 不锈钢地面(316L):耐酸碱腐蚀,可蒸汽灭菌,适用于生物制药无菌区(成本400-600元/㎡)。
3. 空气净化系统核心配置
- 空调机组:
按“洁净区体积×换气次数×1.2(余量)”计算风量,万级车间选组合式空调箱(含初中效过滤、表冷、加热、加湿段),温湿度控制精度±1℃/±5%RH;
- 高效过滤系统:
末端高效过滤器(H13级)采用液槽密封,安装前需空吹24小时,PAO检漏泄漏率≤0.01%;FFU(风机过滤单元)用于局部百级区,风速0.45±0.05m/s;
- 节能设计:
采用EC变频风机(节能30%)、全热交换器(热回收效率≥65%),过渡季开启全新风模式(降低制冷能耗)。
三、施工管理与质量控制
1. 施工流程与节点管控
- 阶段划分:

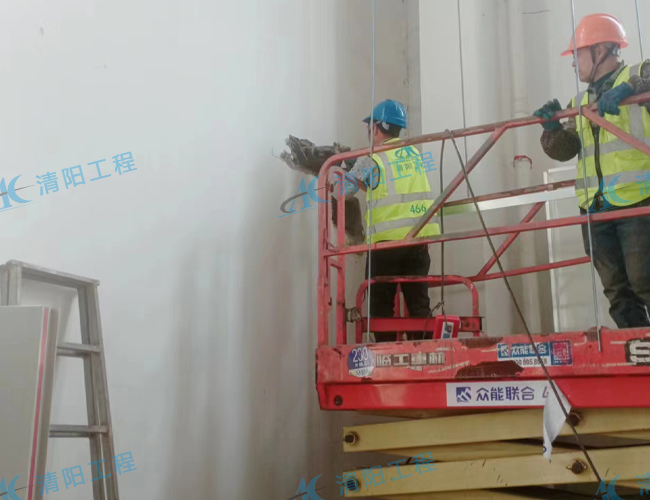

1. 土建改造:拆除非承重墙体,加固地面(若设备承重不足),做防水处理(尤其洁净区与排水区交界处);
2. 围护结构安装:先吊顶后墙板,彩钢板安装垂直度误差≤3mm/2m,接缝平整度≤1mm;
3. 管线安装:风管(漏风率≤2%)、水管(压力试验无渗漏)、电线(低烟无卤阻燃型)隐蔽前需验收;
4. 洁净系统调试:风量平衡(各风口风量偏差≤10%)、压差设定(通过余压阀调节)、温湿度校准;
5. 洁净度验证:静态→动态检测(满负荷生产状态下粒子数、微生物达标)。
- 洁净施工要求:
进入洁净区施工需穿无尘服,工具经风淋消毒,切割作业设局部负压吸尘,每日施工结束后用HEPA吸尘器清洁地面。
2. 关键质量控制点
- 彩钢板接缝密封:胶条连续无断点,打胶宽度≥5mm(用专用工具刮平);
- 高效过滤器安装:边框与龙骨间隙≤0.5mm,液槽密封液高度≥8mm(确保无气泡);
- 接地系统:所有金属构件(设备、风管、彩钢板)连接成整体,接地电阻≤4Ω(电子车间≤1Ω)。
四、成本构成与优化策略
1. 建设成本明细(按万级车间估算)
项目 占比 成本范围(元/㎡) 优化方向
围护结构 25-30% 300-500 非关键区用岩棉彩钢板,减少不锈钢用量
空调净化系统 30-35% 400-600 合理设计换气次数,采用变频设备
地面处理 10-15% 100-200 按区域差异化选材(核心区用环氧,辅助区用PVC)
电气与自控 15-20% 200-300 关键区设在线监测,普通区手动记录
消防与辅助设施 5-10% 100-150 复用原有消防系统(符合规范前提下)
- 影响成本的关键因素:
面积(越小单位成本越高)、洁净等级(百级成本是十万级的3-5倍)、设备复杂度(如是否含隔离器、无菌传递舱)。
2. 运营成本控制
- 过滤器更换:初效(1-3个月)、中效(3-6个月)、高效(1-2年),选择国产优质品牌(成本降低30%);
- 能耗优化:空调系统分时段运行(非生产时段降频),安装CO₂传感器(按需调节新风量)。
五、验收与交付标准
1. 验收检测项目
- 必检项:
洁净度(粒子计数器检测0.5μm/5μm粒径)、微生物(沉降菌/浮游菌)、风量与风速、压差(相邻区域≥5Pa)、温湿度(90%测点达标)、噪声(≤65dB(A));
- 文件交付:
竣工图、材料合格证(如过滤器效率报告)、检测报告(第三方出具)、操作手册(含系统启停、故障处理)。
2. 售后保障
- 提供1年免费维保(含过滤器更换指导、系统调试),终身技术支持;
- 培训甲方人员:洁净系统操作、日常监测(如用压差计读数)、应急处理(如过滤器阻力超标)。

清阳工程专业18年从事承接江苏、浙江、上海、安徽、河南等地区
十级、百级、千级、万级、十万级等各种洁净度等级的洁净室车间、实验室、GMP车间设计装修施工,
验收通过率99.9%,给多家500强企业提供过净化车间的解决方案
欢迎咨询客服或电话联系:18015531058(微信同号)
下一篇: 无尘车间的等级你知道么?
